跨越天然氣支線管道施工作業行政許可案例
來源:《管道安全保護》2025年第4期 作者:徐俊平 馮哲 時間:2025-12-5 閱讀:
徐俊平 馮哲
陜西省天然氣股份有限公司
背景
陜西速瑞供應鏈管理有限公司(速瑞公司)投資新建的中通快遞集團西北(藍田)智能科技產業園項目,需跨越陜西省天然氣股份有限公司西安分公司(西安分公司)所轄關中環線天然氣管道,該管道管徑900 mm、設計壓力4.0 MPa,跨越長度27 m。因跨越施工存在可能損壞管道的安全風險,依據《石油天然氣管道保護法》規定,速瑞公司于2025年4月25日就該項施工作業向西安市藍田縣發展改革委(藍田縣發改委)提出行政許可的申請。
做法
(1)協商施工方案。藍田縣發改委組織速瑞公司(施工單位)和西安分公司(管道產權單位)協商確定了施工作業方案,內容包括動土的目的、內容、地點、日期和具體時間、級別、動土方式及工作量,組織機構及職責,安全措施,風險管控及應急預案,動土施工參與人員通訊錄,施工現場安全布控標準等。
(2)簽訂安全協議。西安分公司在對申報材料審核的基礎上,對施工作業提出做好驗槽、鋼筋、砼澆筑及養護等關鍵工序的驗收和檢查,并做好永久標識栽設等要求。同時與速瑞公司雙方簽訂安全防護協議,明確雙方義務,包括嚴格按照施工方案作業、做好現場安全交底、施工人員安全教育培訓、安排專人現場監護等相關要求。速瑞公司按照西安分公司的意見委托第三方專業單位設計了進廠道路占壓關中環線加固保護項目施工圖。
(3)專家評審論證。速瑞公司組織召開了施工方案評審論證會(huì ),管道保護方面的專家提出了完善施工作業方案和施工圖設計的意見,最終通過評審。西安分公司所屬藍田工業園分輸站還向速瑞公司提供了關中環線天然氣管道位置交接單。
(4)工程核準批復。藍田縣發改委依據《西安市人民政府辦公廳關于全面實行行政許可事項清單管理的通知》和評審結論,作出《關于陜西速瑞供應鏈管理有限公司天然氣長輸管道加固保護工程核準的批復》,要求項目建設工期為1個月,明確管道企業協助施工單位完成動土作業保護方案制定,施工單位按照相關約定和安全防護協議執行等施工過程中各方義務,施工單位在施工結束15日內應向縣發展改革委報備施工完成情況。

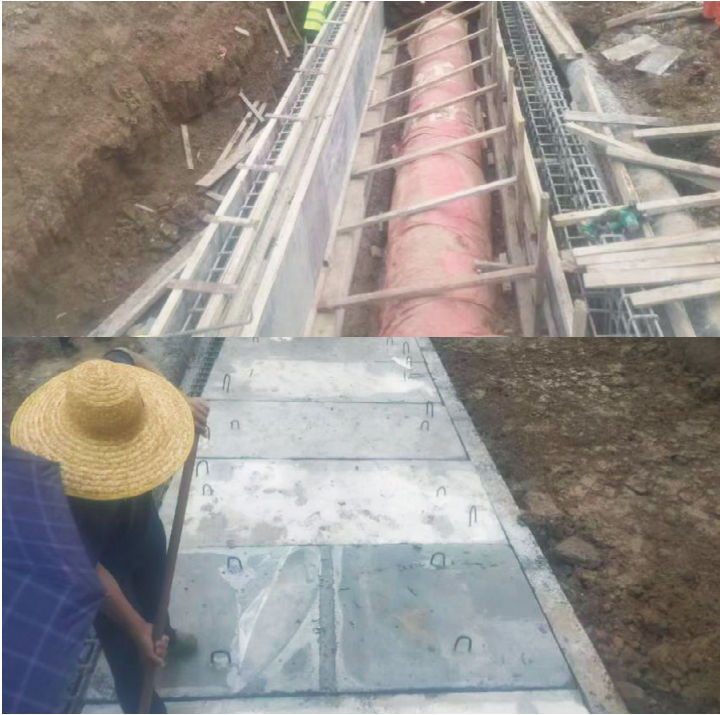

(5)施工效果。該工程已于6月 20日完工,經檢驗其質量符合要求(圖 1)。

圖 1 施工現場
啟示
在管道保護主管部門的指導監管下,施工單位和管道企業雙方協調配合,達到了預期目標。施工單位嚴格遵循管道保護法的相關規定,按照管道保護主管部門的批復開展施工作業,履行管道保護義務,確保施工作業過程中管道的安全。
管道企業應加強對施工企業資質證書等方面的查驗,消除安全監管漏洞;組織安全質量檢查,對不符合要求的,當即責令施工單位整改并跟蹤閉環;施工過程中的隱蔽工程必須在管道企業的安全監護下實施,同時留存相關影像資料,確保驗收資料的完整性及可靠性;督促施工單位在施工完成后組織有關單位進行聯合驗收,并將相關施工資料報送管道企業及政府主管部門備案留存。

作者簡介:徐俊平,本科,高級工程師,現任陜西省天然氣股份有限公司副總經理,主要從事管道管理工作。
通訊作者:馮哲,本科,高級工,現任陜西省天然氣股份有限公司藍田工業園站站長。聯系方式:15102944869。
